Nevşehir Belediyesi, 8–14 Aralık 2025 döneminde kent genelinde yürütülen altyapı ve üstyapı faaliyetlerine ilişkin haftalık çalışma planını paylaştı. Fen İşleri, Su ve Kanalizasyon ile Park ve Bahçeler müdürlüklerine bağlı ekipler, farklı mahallelerde planlanan projeleri takvim doğrultusunda sürdürecek.

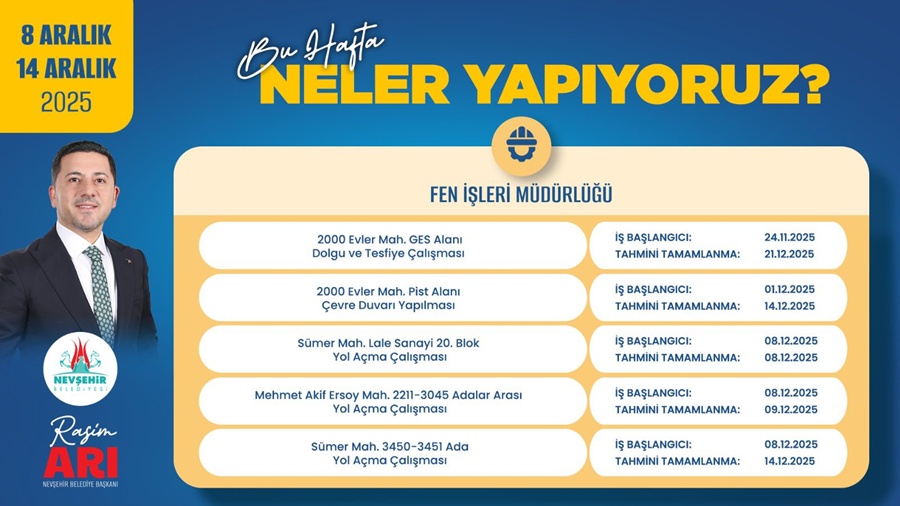

Fen İşleri Müdürlüğü Çalışmaları

2000 Evler Mahallesi’nde GES alanındaki dolgu ve tesviye işlemleri 24 Kasım’da başlamış olup, çalışmaların 21 Aralık’ta tamamlanması hedefleniyor. Aynı mahallede pist alanı çevresine yapılacak duvar imalatında ise 1 Aralık’ta başlayan süreç 14 Aralık itibarıyla sona erecek.
Sümer Mahallesi Lale Sanayi 20. Blok’ta yürütülen yol açma çalışması 8 Aralık’ta başlatıldı ve aynı gün içinde bitirilmesi planlandı. Mehmet Akif Ersoy Mahallesi’ndeki 2211–3045 adalar arasında gerçekleştirilen yol açma projesinin 8 Aralık’ta başlayan imalatının 9 Aralık’ta tamamlanması öngörülüyor. Sümer Mahallesi 3450–3451 adalarda sürdürülen yol açma faaliyetlerinin ise 14 Aralık’a kadar devam etmesi bekleniyor.
Su ve Kanalizasyon İşleri Müdürlüğü Çalışmaları
Raşitbey Mahallesi Baş Çeşme Sokak’ta 1 Aralık’ta başlatılan kanalizasyon altyapı çalışmasının 14 Aralık tarihine kadar sonuçlandırılması planlandı.

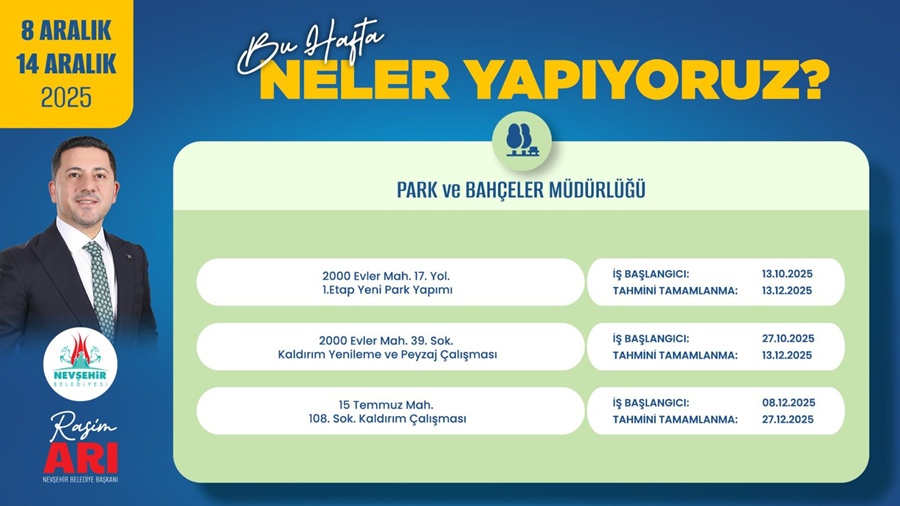

Park ve Bahçeler Müdürlüğü Çalışmaları

2000 Evler Mahallesi 17. Yol birinci etapta yeni park alanının oluşturulmasına yönelik çalışmalar 13 Ekim’de başlamış olup, 13 Aralık’ta tamamlanması planlanıyor. Aynı mahallede 39. Sokak’taki kaldırım yenileme ve peyzaj uygulamaları da 27 Ekim’de başlatıldı ve 13 Aralık’ta bitirilmesi hedefleniyor.
15 Temmuz Mahallesi 108. Sokak’ta sürdürülen kaldırım yapım çalışması ise 8 Aralık’ta başladı; ekipler bu bölgedeki çalışmayı 27 Aralık’ta tamamlamayı hedefliyor.
